OKOLICE ŻAR (LUBUSKIE)

Przejścia dla zwierząt - autostrada A18 | Olszyna-Golnice

Trwa przebudowa autostrady A-18 Olszyna - Golnice. Na tą inwestycję wykonaliśmy nietypowe elementy prefabrykowane na potrzeby budowy obiektów inżynierskich.

  • wskaźnik
    +200

    BELEK KORYTKOWYCH O ZMIENNEJ WYSOKOŚCI PRZEKROJU

GALERIA REALIZACJI

Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE
Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE
Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE
Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE
Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE
Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE
Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE
Przejścia dla zwierząt w ciągu autostrady A-18
OTWÓRZ ZDJĘCIE

OPIS REALIZACJI

Trwają prace przy budowie autostrady A18 na odcinku Olszyna – Golnice. W ramach współpracy wyprodukowaliśmy elementy prefabrykowane na budowę trzech przejść dla zwierząt oraz mostu autostradowego.


Inwestycja podzielona została na 4 etapy (odcinki). Prefabrykowane obiekty inżynierskie są usytuowane w drugim odcinku, w kilometrze odpowiednio: przejścia dla zwierząt: 14+000 km, 19+000 km, 31+075 km; most autostradowy: 31+471,43 km.


Na potrzeby budowy przejść dla zwierząt wyprodukowaliśmy i dostarczyliśmy 148 belek skrajnych i 74 belki środkowe, a także 1776 płyt zamykających. Wszystkie elementy składowe wyróżniają się dość nietypową geometrią: każdy prefabrykat jest w kształcie zakrzywionej belki z wewnętrznym korytkiem, co wiązało się z przygotowaniem skomplikowanych przestrzennych form z bardzo dużą dokładnością. Formy stalowe zostały wykonane w naszym zakładzie, wycinane maszynami CNC, gięte, a na koniec spawane.


Waga każdego z elementów wynosiła miedzy 35, a 40 ton, a długość elementów sięgała blisko 20 m. Nasze prefabrykaty musiały spełnić bardzo wysokie wymagania jakościowe oraz trwałościowe, jakie zostały postawione dla konstrukcji obiektu.


Obiekty posadowione są pośrednio na dostarczanych przez nas wbijanych palach prefabrykowanych. Wyprodukowane zostały pale o długości od kilku do kilkunastu metrów oraz przekroju poprzecznym 40×40 cm. Pod przejściami dla zwierząt wbito łącznie blisko 2000 pali, o łącznej długości około 20 000 m.

Inwestycja obejmowała również dostarczenie ustroju nośnego na most autostradowy. Wykonanych zostało 21 prefabrykowanych belek mostowych typu Kujan 12, o długości 11,64 m i wysokości 48 cm.

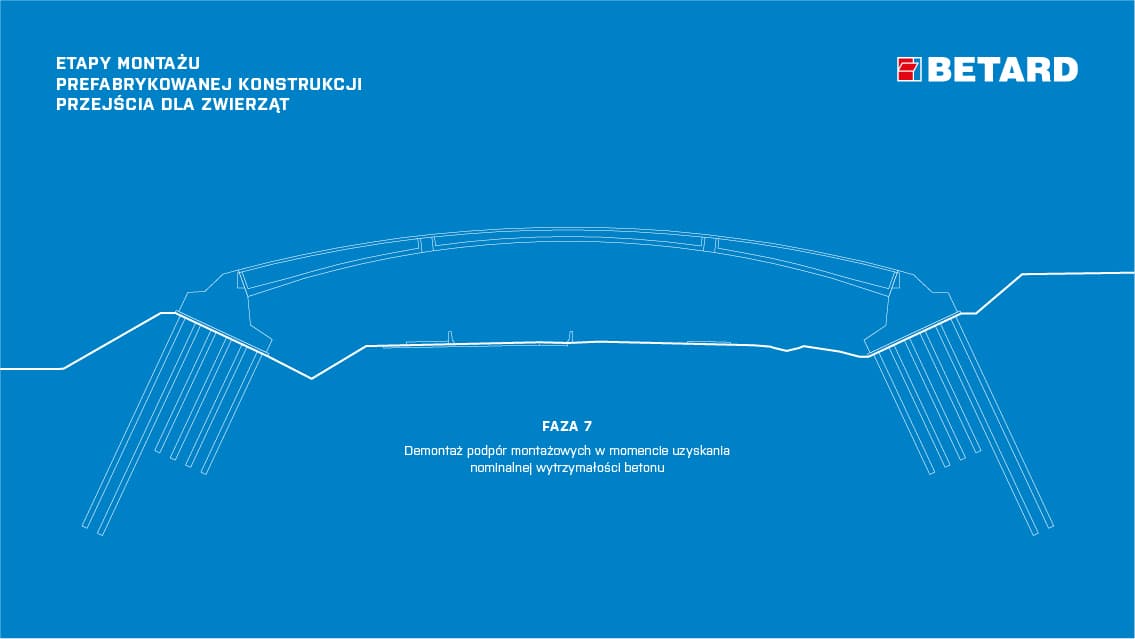

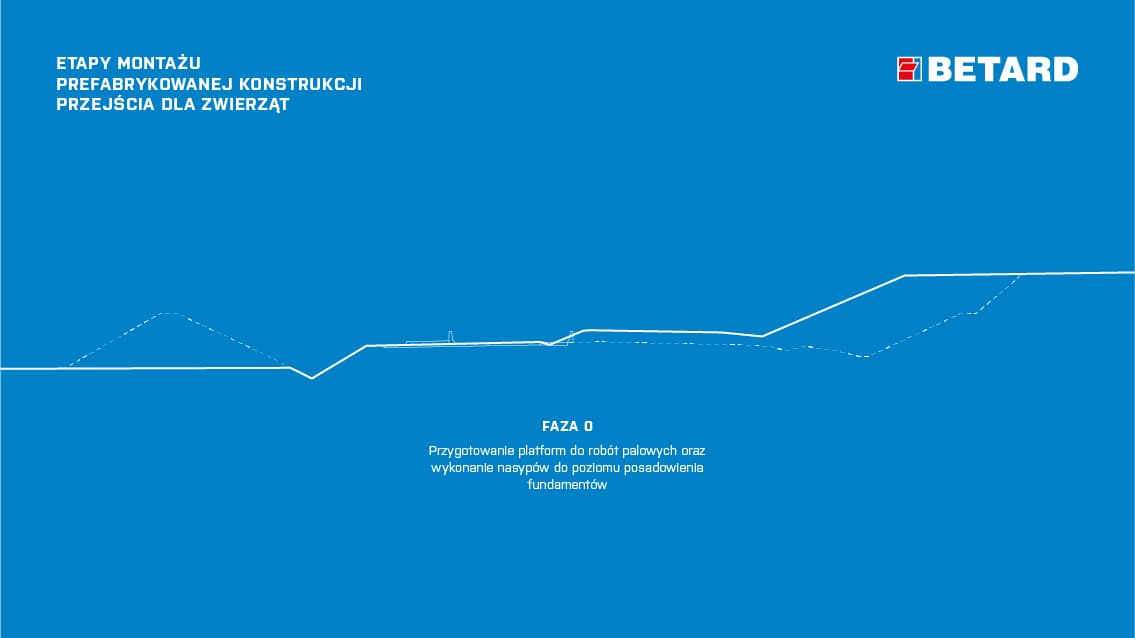

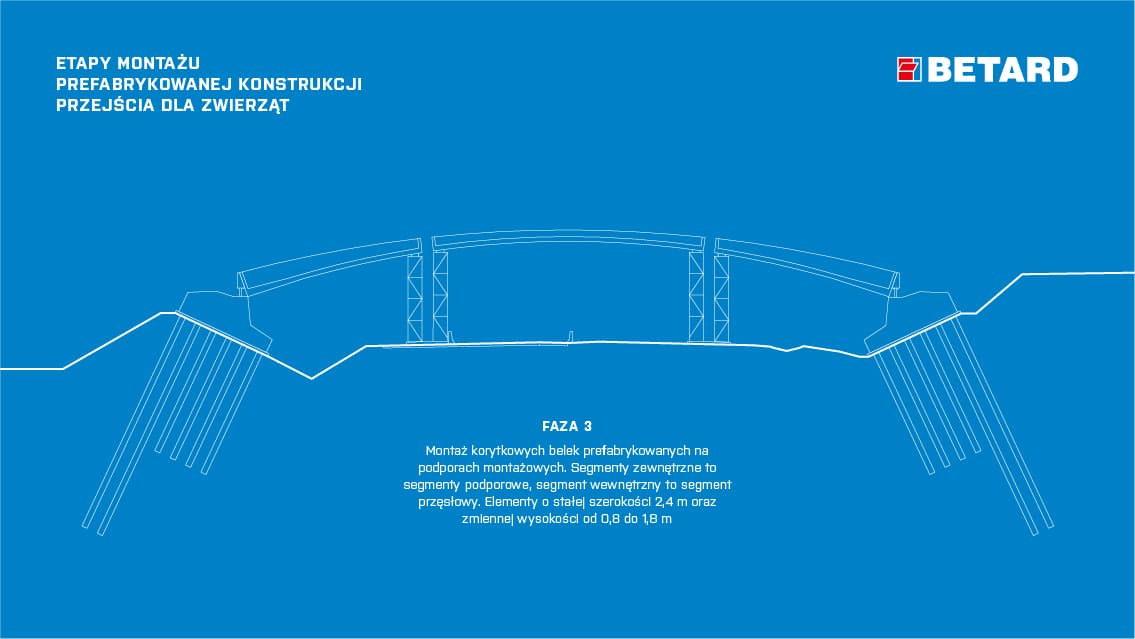

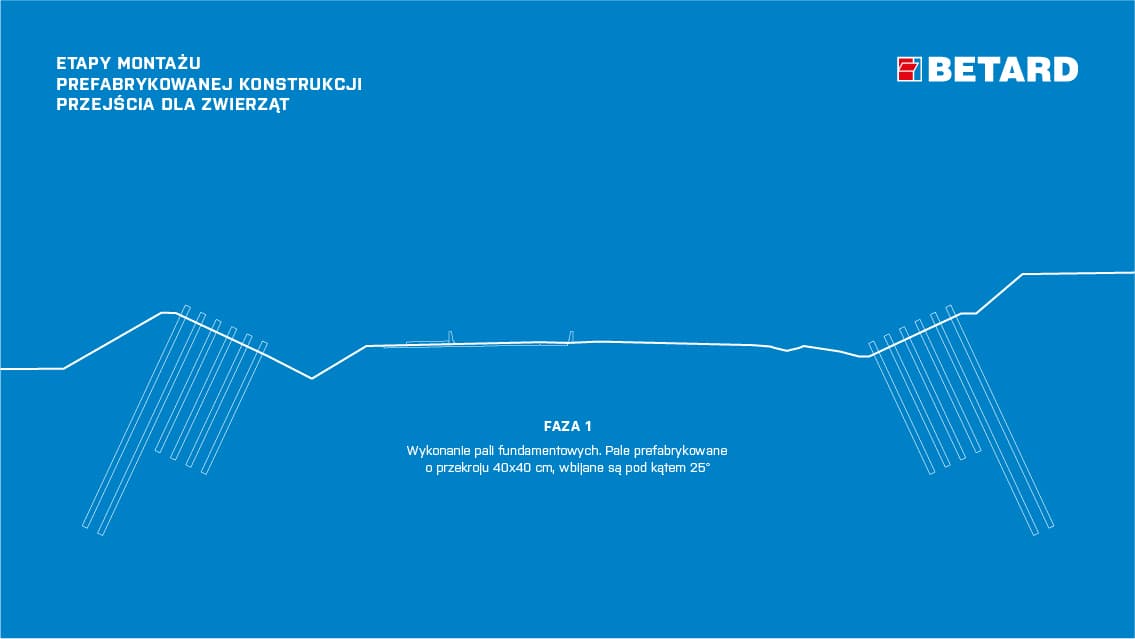

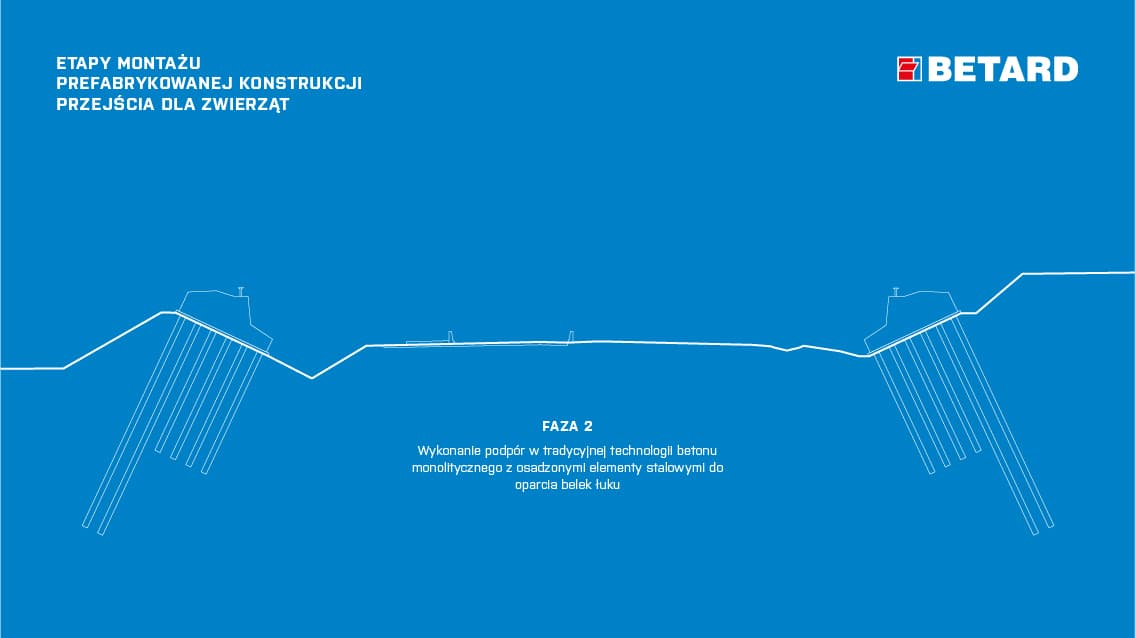

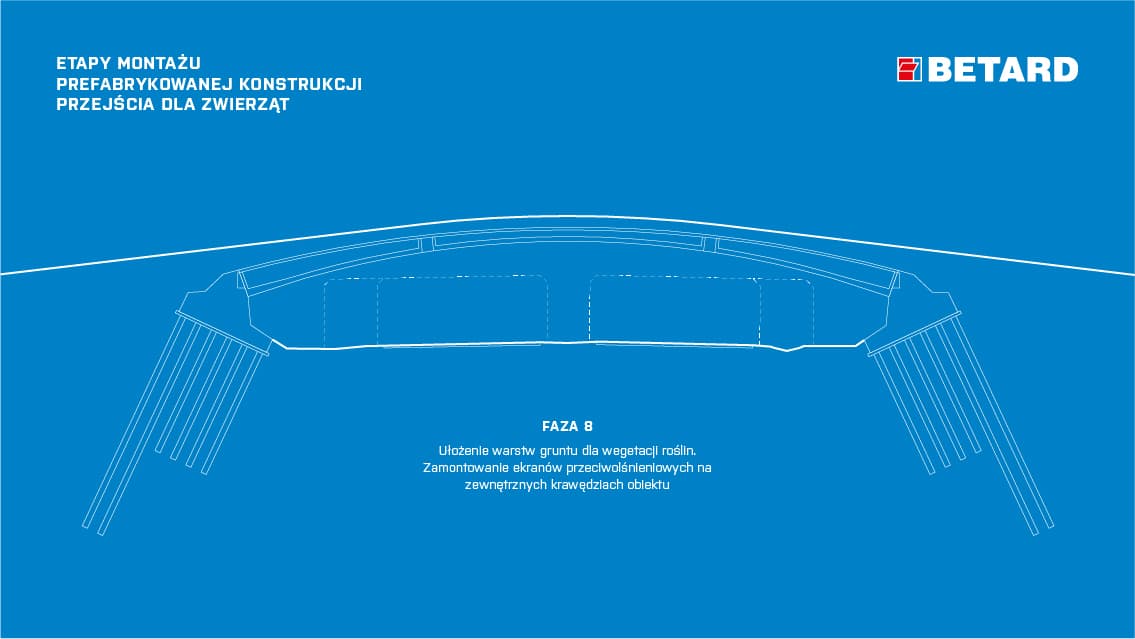

Poniżej przedstawiamy etapy montażu prefabrykowanej konstrukcji przejścia dla zwierząt.

UDOSTĘPNIJ:

  • Udostępnij pocztą
  • Udostępnij linkedin
  • Udostępnij facebook

INFORMACJE O REALIZACJI

  • TERMIN REALIZACJI:

    2021

  • MIEJSCE REALIZACJI:

    okolice Żar (lubuskie)

  • GENERALNY WYKONAWCA:

    Kobylarnia

  • ZAKRES USŁUG:

    produkcjatransport

  • SKONTAKTUJ SIĘ Z NAMI:

    oferty@betard.pl

(5)

POWIĄZANE REALIZACJE

REALIZACJE

Monter na budowie.

NASZE REALIZACJE

Nasze produkty dostarczaliśmy do setek realizacji o całym przekroju skali i zastosowań - od małej architektury i budynków jednorodzinnych, przez prestiżowe realizacje mieszkaniowe do wielkich hal produkcyjnych, czy autostrad, mostów i stadionów. Poznaj realizacje, w których wzięliśmy udział.

NASZE REALIZACJE
